本月,鄂旅投·耕讀小鎮一期項目參加“置業杯項目建設活動”,強化責任落實、精心組織實施、密切協作配合,高質高效推進項目建設,在以下幾個方面取得了顯著進展:
1
工程質量①檢驗與試驗

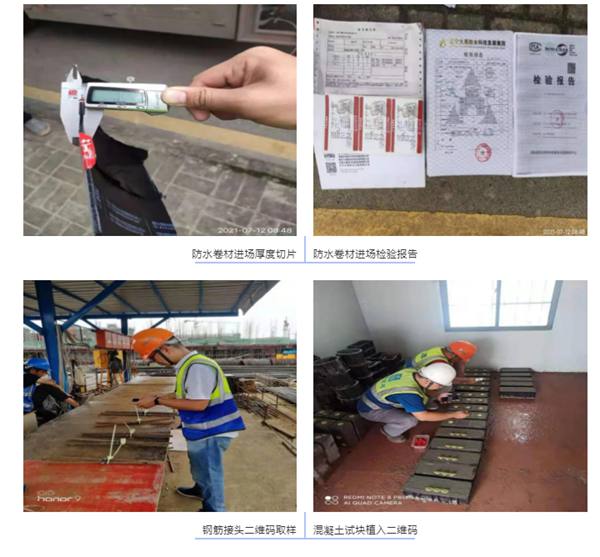

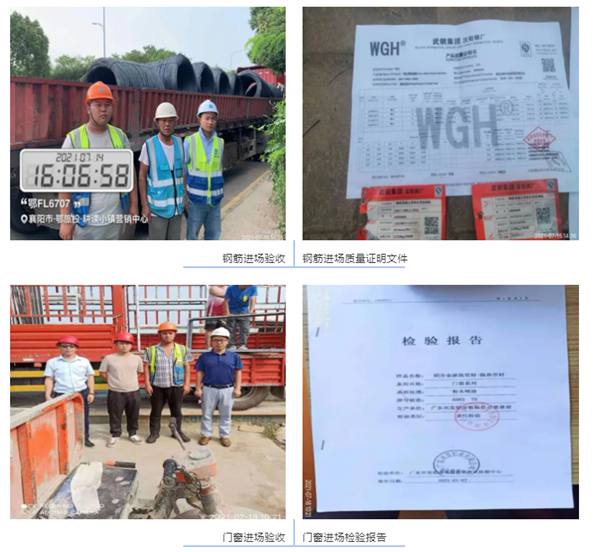

各項檢驗試驗工作根據施工進度開展,原材料進場第一時間由監理、甲方進行外觀、隨車合格資料查驗,對于不符合要求的材料堅決予以退場處理。對于符合要求的,由監理和甲方代表見證取樣送檢,砼試塊、砂漿試塊現場制作并粘貼二維碼,按規定進行標養試塊送檢和同條件試塊留置。截止本月現場原材料及混凝土試塊送檢檢測情況:
(1)標養混凝土試塊:557組;同養混凝土試塊:288組;抗?jié)B混凝土試塊:80組;
(2)鋼筋原材:235組;鋼筋焊接:537組;鋼筋機械連接:19組;
(3)防水卷材:16組;防水涂料:2組;
(4)蒸壓加氣混凝土砌塊:43組;節能報告3組;拆模試塊:286組;砂漿:99組。
工程質量②過程巡檢控制

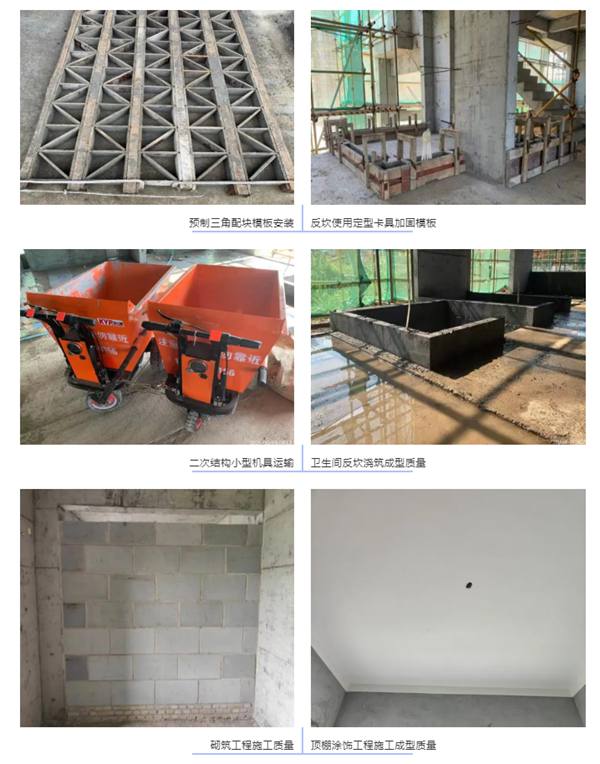

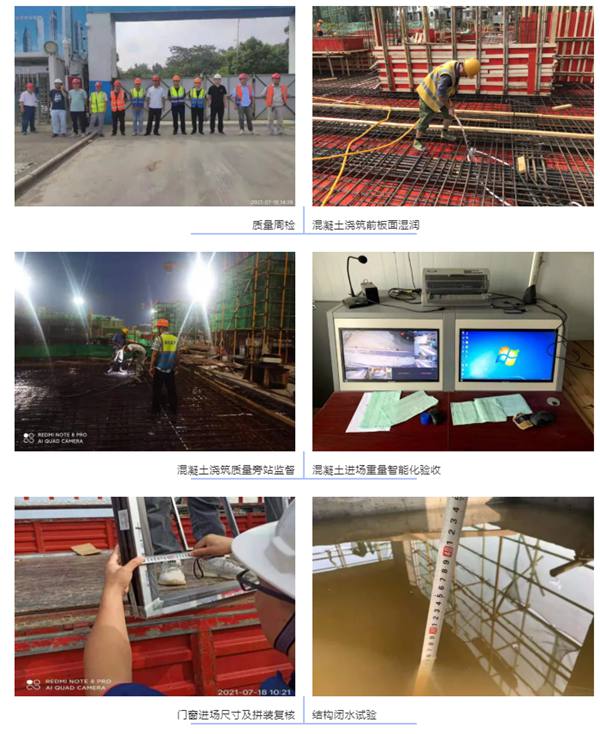

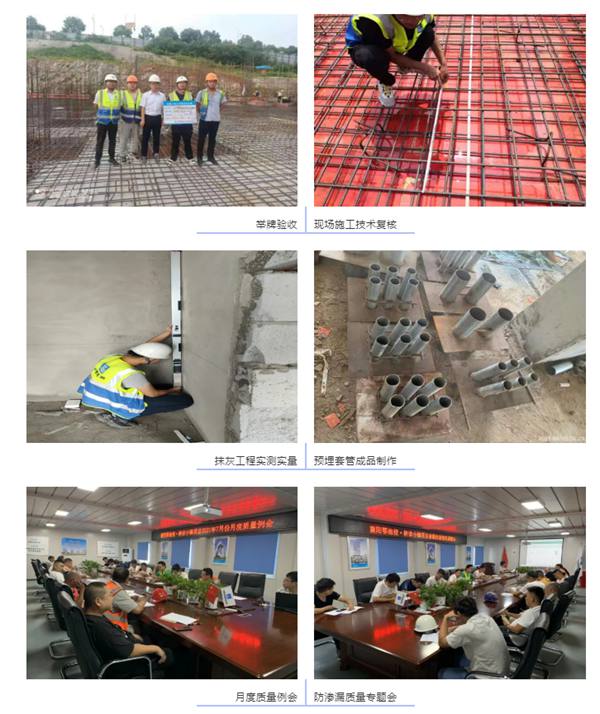

總包單位、監理單位、建設單位及各專業分包一起開展質量專項檢查 4 次,質量周例會 4 次,每天進行質量巡檢及班前質量喊話,促進全員質量意識的提高。本月現場共發現質量問題 10處,整改完成10處,下達整改通知單4份,整改完成4份。開展質量專題培訓與交底 4 次。對于基礎承臺驗槽、鋼筋、PC胎膜安裝、砼尺寸、合院屋面線條、造型及涂料質量、“防潮、防開裂、防滲漏”三防問題進行重點控制,廚衛、陽臺反坎必須鑿毛、插筋、振搗密實并控制有效高度。
現場本月已開展混凝土專項質量管理行動、鋼筋工程專項檢查。成立鋼筋、混凝土專項質量管理小組?;炷烈寻凑帐┕し桨敢筮M行設置施工縫。現場澆筑過程中及時的進行質量旁站、澆筑完成后及時覆蓋薄膜保濕。
砌筑門窗洞口實測實量,砌體按要求留設馬牙槎、拉結筋和灰縫,砌體、二構及防水施工進行實體樣板引路,抹灰工程嚴格按照方案交底實施基層處理、掛網、分層抹灰、養護濕潤,杜絕后期空鼓開裂。日常巡查發現的質量問題及時在工作群里指出,及時整改。
地庫底板、側墻、頂板,屋面工程防水細部防水施工加強,施工過程加強質量管控。廚房、衛生間、陽臺前提前7天進行結構閉水,閉水時間為48h,確保無滲漏方可進入防水施工,施工完成后7日內完成防水層閉水試驗。
工程質量③交底及驗收
(1)質量驗收:15#樓機房層鋼筋模板驗收;21#樓1層墻柱、2層梁板鋼筋模板驗收;40#樓基礎筏板鋼筋模板驗收;24#樓基礎筏板鋼筋模板驗收;14#樓6層墻柱、7層梁板鋼筋模板驗收;18#樓8層墻柱、屋面層梁板鋼筋模板驗收;10#樓6層墻柱、7層梁板鋼筋模板驗收;
4#樓負1層墻柱、1層梁板鋼筋模板驗收;45#樓負1層墻柱、1層梁板鋼筋模板驗收;18#樓機房層鋼筋模板驗收;17#樓1層墻柱、2層梁板鋼筋模板驗收;25#樓負1層墻柱、1層梁板鋼筋模板驗收;24#、40#樓基礎防水驗收;12#、18#樓廚衛間導墻、砌體工程驗收。
(2)質量風險:別墅坡屋面坡度變化大、標高控制難度大、混凝土施工難度大;雨水較多,土壤濕潤,回填土分層壓實難;抹灰水分蒸發較快,養護必須及時;別墅首層防潮;廚衛、外墻、地庫防滲漏、防開裂等施工不到位等情況。
工程質量④質量改進措施
(1)嚴格控制原材料進場檢驗、送檢程序,對于每一次進場材料要求監理工程師建立臺賬,相關產品合格證、材質證明等文件拍照發工作群中接受大家監督,砼試塊必須現場制作并植入二維碼,及時送檢。
(2)澆筑砼振搗棒必須“兩用一備”,振搗必須及時到位,施工員、監理工程師全程旁站。
(3)樣板先行,交底先行,嚴格三級交底制度,經常抽查,對于落實不到位的誡勉談話甚至按合同處罰。
(4)加強過程檢查,按程序報驗,及時在工作群交流已經發生或者即將發生的質量問題,做到過程中整改,及時糾偏。
(5)加強宣傳,在日常工作中、工程例會上強調質量控制的嚴肅性和重要性,對于屢教不改、同一個問題多次重復犯錯的進行談話提醒或通報,對于做的好的地方進行表揚宣貫。
(6)對于施工員、質量員、勞務班組經常性進行質量意識引導和質量評比,干得好的進行表揚,干得一般的加強培訓,干得不行的及時勸離。
(7)已要求總包單位編制質量通病整治方案,并派專人進行質量通病管理。
(8)不斷強化自檢、報驗、旁站制度,不定期召開質量專題會,質量創優討論會,采取一定手段確保制度執行到位。
工程質量⑤質量控制結果
本月質量生產工作整體良好,未發生較大質量事故,按創優計劃增加質量亮點并推廣落實,以樣板指導后續施工。項目整體質量情況在逐步改善。項目部編制的提高斜屋面合格率QC質量成果,得到湖北省級領導專家一致好評,并榮獲其二等獎。為后期交付打下堅實的基礎,從而提升項目質量管理水平。
2

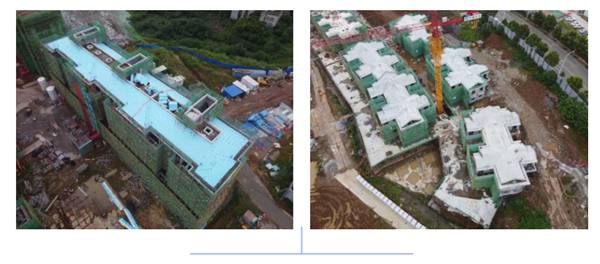

建設進度①進度控制
按照集團運營中心考核專項計劃進行現場質量進度管控,項目各工程師各司其責,每日現場巡查清點人數、機械、工程原材料等生產要素是否滿足施工需要,不滿足的及時在工作群中提醒告知總承包單位相關負責人;按照施工組織設計文件督促總承包單位及時硬化施工道路,安裝施工塔吊,布置臨水和臨電和生產生活設施;對于示范區施工進度嚴重滯后的問題,已多次發函至總承包項目部,甚至采取了一定的經濟處罰措施;要求總包單位從年后復工開始制定具體的趕工措施,確保實現合同關鍵工期節點目標。
建設進度②進度協調
本月質量生產工作整體良好,未發生較大質量事故,按創優計劃增加質量亮點并推廣落實,以樣板指導后續施工。項目整體質量情況在逐步改善。項目部編制的提高斜屋面合格率QC質量成果,得到湖北省級領導專家一致好評,并榮獲其二等獎。為后期交付打下堅實的基礎,從而提升項目質量管理水平。
3
技術創新
1、別墅區窗頂墻砌體優化后做成“下掛梁”,與主梁整體澆筑,避免質量通病“八字縫”。
2、屋面山墻采用成品筒脊+望磚,翹角采用小翹角+望磚疊加,效果較好,經濟美觀。
3、地下室施工采用LED安全低電壓照明技術。
4、非地庫區域首層預制空心板采取架空300mm,既防潮又經濟。
5、挑檐底部望磚采用干鋪法,墻底勒角采用背勾干掛法,節約成本,避免返堿。
6、圍墻拋枋優化后采用EPS側板開滴水線槽解決污染嚴重問題。
4
科學管理
應用“目標管理方法”(MBO方法),以目標指導行動,以實現目標為宗旨進行質量、進度、成本控制。
1、質量管理。從事前、事中、事后進行有效控制。事前從原材料、施工方案、技術交底、人員培訓、樣板引路等方面搞好準備工作;事中從日常巡查巡檢、專題質量檢查、質量驗收、旁站監理、砼養護等方面搞好過程控制;事后從問題中找到解決辦法,制定專項方案避免重復出錯,優化施工方案和程序,不再出現相應質量問題。
2、進度控制。從生產要素人、材、機著手,考核總包、監理、分包管理人員素質,督促提醒配足人、材料、機械等生產要素,確保進度需要。以專項計劃和年度經營考核目標為核心,要求總承包單位制定趕工措施。按合同及時約談項目負責人甚至公司分管領導,要求其駐場解決進度問題。
3、成本控制。成本控制貴在熟悉規章制度、合同條款及相關法律法規。施工期間的成本控制主要表現在減少簽證量和實施節約成本的經濟方案。減少簽證量需要工程師做事有計劃性、預判性和統籌思考能力,避免“窩工”“返工”;實施節約成本的經濟方案需要所有人開動腦筋,因時、因地制宜,不斷優化設計或施工方案。
4、全員管理。本項目領導經常告誡大家“一榮俱榮,一損俱損”,所有人都要有集體榮譽感,不管是誰管的事情,發現不對就要及時善意提醒,相互鼓勵,造成人人為項目考核目標奮斗的良好氛圍。
5
文明施工 安全管理
本項目文明施工、安全管理嚴格按照襄陽市建管站及置業集團“安康杯”要求實施,本月無安全生產事故發生,項目整體安全、文明施工在逐步完善,后期將把重點放在邊坡防護和機械運輸上面。
6
其他
本月,鄂旅投·耕讀小鎮一期項目積極主動地組織宣傳總承包單位和監理單位重視“置業杯”競賽活動,并嚴格按照方案貫徹實施,爭取與兄弟項目部的競賽較量中脫穎而出。
鄂旅投·耕讀小鎮一期項目在建設中恪守國企匠心,獲得襄陽市建管部門的好評。后期,本項目也將督促總承包單位按照合同要求,爭創“隆中杯”,并結合營銷策劃活動進行公眾號線上宣傳報道。
鄂旅投·耕讀小鎮
緊鄰古隆中景區,咫尺經典人文景觀
浸染耕讀文化,成就人文棲地
匠心打造1.01容積率、35%綠化率
11萬方中式景觀園林
以全通透、大開間、高贈送的舒奢大宅
建面約120-145㎡電梯花園洋房
建面約129-230㎡徽派耕心合院
盛納夏日清風涼意
長按識別下方二維碼
獲得小鎮的最新資訊
本資料僅為要約邀請,圖片及文字等僅供參考,所有細節以最終政府批文為準。買賣雙方權利及義務以《商品房買賣合同》為準。開發商有權在法律允許的范圍內對相應表述做出適當調整。鄂襄審批預售字[2021]2號 開發商名稱:湖北襄陽龍梓小鎮置業有限公司 發布日期2021年7月
